Encontre matérias e conteúdos da Gazeta do Povo
Tribunal de Contas

Auditoria aponta falhas em edital da ponte de Guaratuba após inauguração

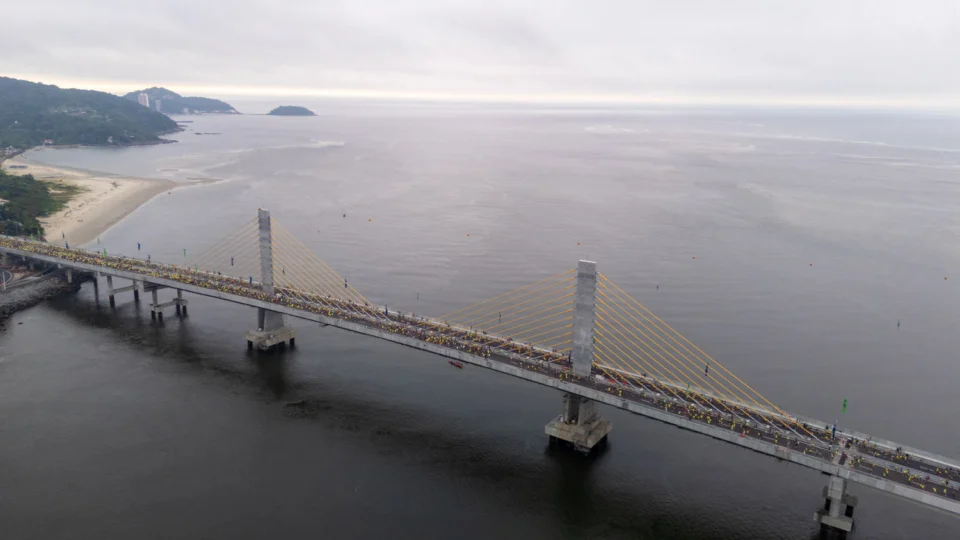

Ponte de Guaratuba no Litoral do Paraná
Ponte de Guaratuba no litoral do Paraná. (Foto: Felipe Henschel / Agência Estadual de Notícias)

Ouça este conteúdo

Uma auditoria do Tribunal de Contas do Estado (TCE) identificou falhas no edital e no contrato da ponte de Guaratuba que, segundo os auditores, poderiam expor o governo do Paraná a custos adicionais, disputas judiciais e dificuldades na fiscalização da obra. Embora a estrutura tenha sido inaugurada em maio, o relatório divulgado pelo órgão de controle aponta fragilidades nas regras que orientaram a contratação e a execução do empreendimento.

De acordo com o documento, os contratos não estabelecem de forma clara a responsabilidade por custos decorrentes de imprevistos, os limites para alterações técnicas propostas pela construtora nem os critérios de medição e pagamento dos serviços executados.

Faixas de protesto expõe atraso em pagamentos da ponte de Guaratuba

O relatório de fiscalização concluiu que o contrato não define expressamente a responsabilidade por eventuais mudanças decorrentes de problemas técnicos identificados durante a execução da obra. Segundo os auditores, a ausência dessa previsão pode gerar controvérsias sobre quem deve assumir custos adicionais relacionados a alterações no projeto.

Outro apontamento do TCE refere-se à falta de delimitação clara entre as obrigações contratuais da empresa e os espaços em que ela poderia propor soluções técnicas próprias. Para a equipe de auditoria, a indefinição pode dificultar a avaliação do cumprimento das exigências previstas pelo estado.

A fiscalização também apontou fragilidades nos critérios de medição e pagamento dos serviços. Na avaliação do tribunal, a ausência de parâmetros mais objetivos reduz a capacidade de verificar se as etapas da obra foram executadas de acordo com o previsto antes da liberação dos recursos.

O relatório afirmou que essas falhas podem aumentar os riscos de questionamentos judiciais, divergências na execução contratual e impactos financeiros ao poder público.

VEJA TAMBÉM:

DER contesta três das quatro falhas apontadas pelo tribunal

O Departamento de Estradas de Rodagem (DER) apresentou justificativas técnicas para os quatro principais problemas identificados pela fiscalização. O TCE considerou satisfatória uma das explicações apresentadas, mas manteve sob análise os outros três pontos.

Sobre a responsabilidade por custos decorrentes de alterações no projeto, o DER argumentou que, em contratos de engenharia dessa natureza, as soluções técnicas são desenvolvidas progressivamente e não ficam integralmente definidas nos estudos iniciais. Os auditores acolheram a justificativa e consideraram o apontamento sanado.

Já em relação à alegação de que o edital não delimita adequadamente as obrigações da contratada e os espaços para inovação técnica, o DER sustentou que essas questões estavam contempladas em outras cláusulas contratuais. O argumento, porém, foi rejeitado pela auditoria, que entendeu que o instrumento deveria apresentar regras mais claras e objetivas.

O órgão também reconheceu a necessidade de aperfeiçoar os critérios de medição e pagamento, informando que desenvolve um novo modelo para futuras licitações. Ainda assim, o TCE manteve o apontamento como não sanado, por considerar que a medida não corrige as falhas identificadas no edital da ponte.

Diante das irregularidades consideradas relevantes, o Tribunal de Contas instaurou procedimento para determinar que o DER adote correções em futuros processos licitatórios.

Em nota à Gazeta do Povo, o DER afirmou que a análise ainda está em andamento e que o órgão de controle solicitou esclarecimentos adicionais sobre os procedimentos adotados e as justificativas apresentadas, não havendo decisão definitiva sobre o caso.

“O DER esclarece que não há risco de pagamentos indevidos, e que todos os argumentos do consórcio executor são analisados, levando em consideração a matriz de risco da licitação, as cláusulas contratuais específicas da obra e a legislação vigente, antes de tomada de decisão do DER, visando garantir o correto uso do recurso público”, informou o órgão.

VEJA TAMBÉM:

Consórcio Nova Ponte confirma que discute valores adicionais com o governo

Em resposta à Gazeta do Povo, o Consórcio Nova Ponte — formado pelas empresas OECI S.A., Carioca Christiani-Nielsen Engenharia S.A. e Goetze Lobato Engenharia S.A. — afirmou que a obra foi executada sob fiscalização permanente do DER, além do acompanhamento de órgãos de controle e equipes técnicas responsáveis pela supervisão contratual.

Segundo o grupo, “ocorrências verificadas ao longo da execução geraram impactos que extrapolam as condições originalmente consideradas” e os pedidos de recomposição do equilíbrio econômico-financeiro do contrato seguem em tramitação.

A manifestação do consórcio confirma a existência de discussões sobre custos adicionais da obra, um dos riscos apontados pela auditoria ao analisar as regras do edital e do contrato.
