Estádio

Arena tem verba para um mês

Comitê formado para gerenciar as obras na Baixada revela que só há dinheiro para bancar os trabalhos até o fim de fevereiro

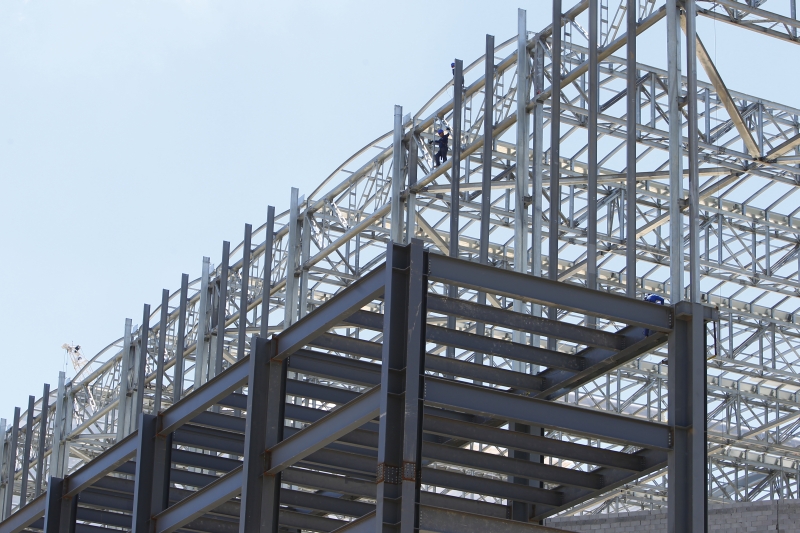

Uma semana após o ultimato da Fifa, as obras da Arena ainda seguem em ritmo lento para o Mundial | Antonio More/ Gazeta do Povo
Uma semana após o ultimato da Fifa, as obras da Arena ainda seguem em ritmo lento para o Mundial (Foto: Antonio More/ Gazeta do Povo)

A obra da Arena da Baixada tem fôlego financeiro para andar normalmente até o fim de fevereiro. Esta é a primeira constatação do comitê formado para gerenciar a fase final da reforma do estádio para a Copa do Mundo de 2014. A criação do grupo foi um dos pontos do plano emergencial anunciado há uma semana para convencer a Fifa de que Curitiba tem condições de receber jogos do Mundial. O prazo para que a entidade defina se a capital do Paraná segue entre as 12 subsedes é 18 de fevereiro.

O lastro financeiro é, em grande parte, assegurado pelos R$ 39 milhões depositados quinta-feira passada para o Atlético, referente ao terceiro empréstimo tomado na Fomento Paraná. A conta é fechada pelos R$ 6,5 milhões que o clube espera receber nos próximos dias do Banco Nacional de Desenvolvimento Econômico e Social (BNDES), referente ao crédito de R$ 131,1 milhões do programa Pro­­Copa Arenas.

"Esse dinheiro já permite pagar o que estava atrasado, tranquilizar os empreiteiros e recuperar o crédito com eles. Ainda estamos levantando detalhadamente a situação do canteiro de obras para definir onde devem ser as prioridades de investimento e aumento de operários", diz o secretário municipal de Copa, Reginaldo Cordeiro. Até ontem, não houve incremento na mão de obra no canteiro, uma das diretrizes do plano. Estes detalhes devem constar de um relatório a ser entregue amanhã ao prefeito Gustavo Fruet e ao governador Beto Richa.

A comissão formada por técnicos da prefeitura, do governo do estado e do Atlético tem visitado o canteiro desde sexta-feira para fazer este mapeamento. O desafio é até 18 de fevereiro ter em ordem gramado, 10 mil assentos, cobertura, iluminação, vestiários e duas lajes do setor Brasílio Itiberê que permanecem abertas para a retirada de guindastes.

A aplicação do gramado deve terminar entre hoje e amanhã. Assentos e vestiário são intervenções que podem funcionar independentemente das demais. Também não preocupam. O problema em potencial está nos três outros itens.

"A estrutura metálica e a cobertura de policarbonato devem estar concluídas até dia 5. A partir daí, retira-se os guindastes e são 15 dias para concretar as duas lajes. É em cima do prazo da Fifa", calcula Cordeiro. A iluminação seria colocada paralelamente à concretagem, porém em um prazo menor.

O desafio seguinte seria captar o dinheiro necessário para concluir a obra. Pelo orçamento de R$ 319 milhões que o Atlético entregou na Fomento semana passada, ainda faltariam R$ 53,6 milhões. A própria agência estadual seria uma opção para financiar esta quantia.
